menu-icon
anue logo
熱門時事鉅亨號鉅亨買幣
search icon

台股

台電首支國產鋼管樁完工 3月起打樁安裝拚年底併聯發電

鉅亨網記者劉韋廷 台北 2020-01-17 13:55

cover image of news article

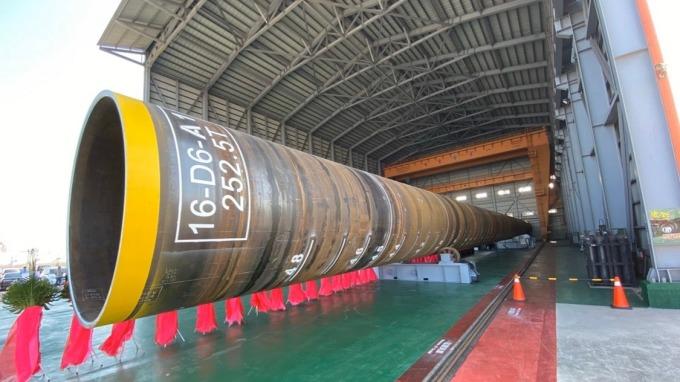

台電首支國產鋼管樁正式完工,3月起打樁安裝拚年底併聯發電。(圖:台電提供)

台電今 (17) 日表示,離岸一期風場首支國產鋼管樁正式完工,其餘下部結構、風機等設備也持續製造中,預計 3 月將開始基地打樁與後續風機安裝,年底前可望併聯發電,估未來每年可發 3.6 億度電。

台電因應政府綠能政策,近年持續推動海上離岸風力發電計畫,一期離岸風電示範風場規劃設在彰化芳苑外海約 8 公里處,將設置 21 部風機,每部裝置容量為 0.52 萬瓩,總裝置容量達 10.92 萬瓩。


台電表示,離岸風機安裝受天候海流影響且設備巨大,需使用大型工作船,才可順利安裝,預計 3 月中起進行鋼管樁打樁作業,目標 6 月陸續進行風機安裝,力拚年底前完成風機設置,並正式併聯發電,屆時每年將可發電 3.6 億度電,等同提供逾 9 萬家戶一年用電量。

台電進一步表示,一期離岸風電示範風場在 2018 年 2 月決標,由比利時商楊德諾與日商日立共同承攬,決標金額達 249.9 億元,現階段進行風機與下部結構等設備製造,而一期計畫雖無國產化要求,仍由統包商和國內大廠銘榮元公司合作,協助風機水下基礎柱腳建置。

離岸風機示意圖。(圖:台電提供)
離岸風機示意圖。(圖:台電提供)



文章標籤


Empty
