當一台停產四年的引擎重新變搶手,AI 電力週期才剛開始?
優分析 Uanalyze

2026年08月18日(優分析/產業數據中心報導)⸺ 隨著 AI 資料中心持續擴建,當電網併網時間不斷拉長,越來越多科技公司不再單純等待公用電網,而是直接在資料中心旁建立自備電力,帶動天然氣現場發電需求快速增加。

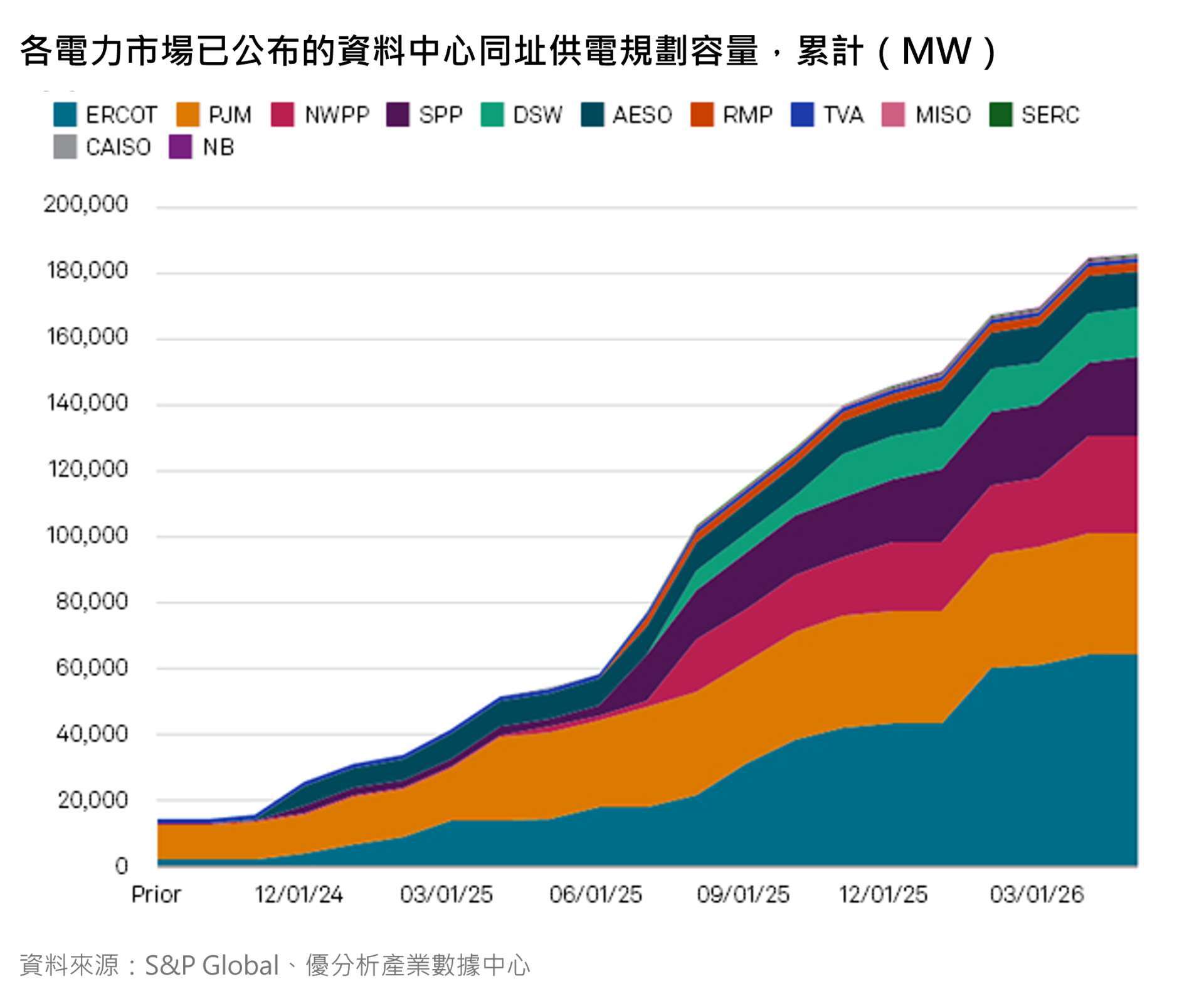

根據 S&P Global 統計,截至 2026 年第一季,北美已有 130 個資料中心專案規劃現場發電,對應約 186GW 的資料中心容量,其中超過 80% 已公布的現場發電計畫將使用天然氣。

從上圖可以看到,這股需求在 2025 年中之後明顯加速。雖然 186GW 代表目前企業公布的最大規劃容量,不代表所有專案最後都會落地,但仍可以看出資料中心正在快速增加自備電力選項。
需求出來了,但大型燃氣渦輪機根本跟不上
此前,重型燃氣渦輪機在 Process Plants 領域的市場規模,2014-2024 年 CAGR 僅約 3.96%,當時一台燃氣渦輪機從生產到交付,通常也不需要超過 2 年。
但隨著供需狀況快速改變,美國大型燃氣渦輪機 OEM 報價交期已拉長至 5–7 年。
2026 年第二季全球燃氣渦輪機訂單約 38GW,季增 29%、年增 71%。GE Vernova 的 Gas Power 設備訂單更較去年同期增加約 3 倍,Siemens Energy Gas Services 訂單也年增 62%,顯示需求成長速度已明顯脫離過去幾個百分點的市場增速。
目前主要廠商 GE Vernova、Siemens Energy和 Mitsubishi Power 的擴產計劃顯示,到 2030 年三家合計產能預計僅為 80–100 GW,相較目前產能約增加 50-60%,遠低於需求增速。
而且,新增產能需要數年才能逐步開出,眼前的資料中心卻等不了這麼久。當商業營運時間開始決定一座資料中心何時能上線,發電設備的選擇標準也跟著改變。
工程機械龍頭:Caterpillar (CAT-US)
2026 年全新的航空衍生型燃氣渦輪機,像是 GE LM6000 或 Siemens SGT-A65,從下單到交貨約需 24–36 個月;Wärtsilä 50SG、MAN 51/60G 等全新往復式天然氣引擎約需 18–30 個月。
如果進一步使用二手或翻新設備,翻新的 LM6000 約可縮短至 12–18 個月,而搬遷或翻新的往復式發電廠甚至可能壓縮至 9–15 個月。
這代表,如果資料中心希望 2027 年上線,航空衍生型渦輪機與往復式引擎都還有機會。
Caterpillar 在 2022 年曾因市場需求有限,停止生產一款 10MW 中速天然氣往復式引擎;但到了 2026 年,Caterpillar 決定重新啟動生產,利用既有供應鏈與製造能力,可恢復約 1.5GW 產能,並預計從 2026 年第四季開始出貨。
換句話說,同一款過去因需求不足而停產的設備,現在卻因為資料中心急著找電,重新具有商業價值。
從時間軸來看,2025–2026 年是需求快速增加、訂單累積與產能擴張的階段;隨著一年至兩年的設備交期逐步消化,這一輪新增需求對營收的貢獻,預計從 2027 年開始更加明顯。

公司目前的接單狀況也提供一定能見度。2026 年第二季 Caterpillar 整體 backlog 已達 720 億美元,較去年同期增加約 92%,部分 Power & Energy 客戶甚至已開始下單至 2029、2030 年。

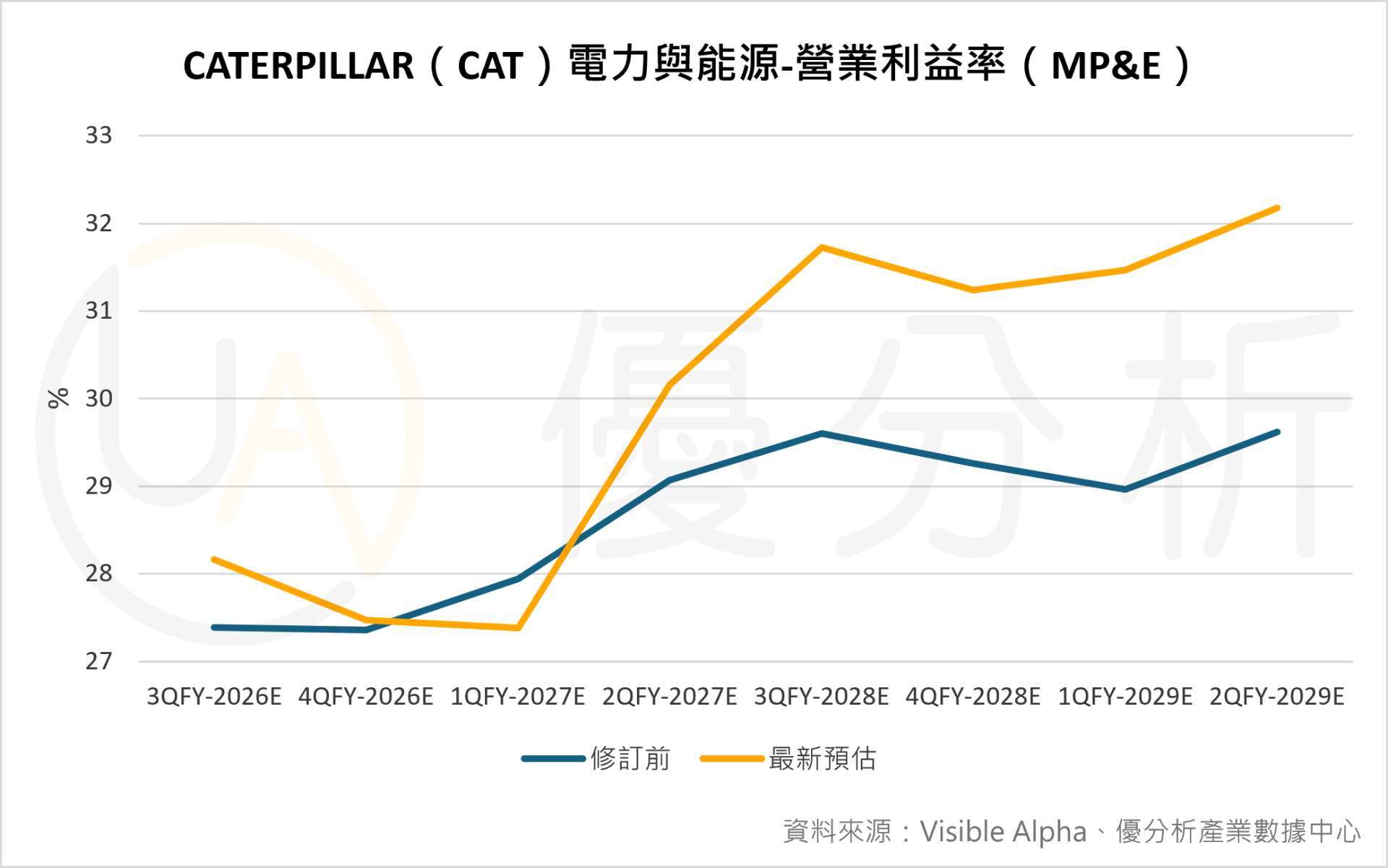

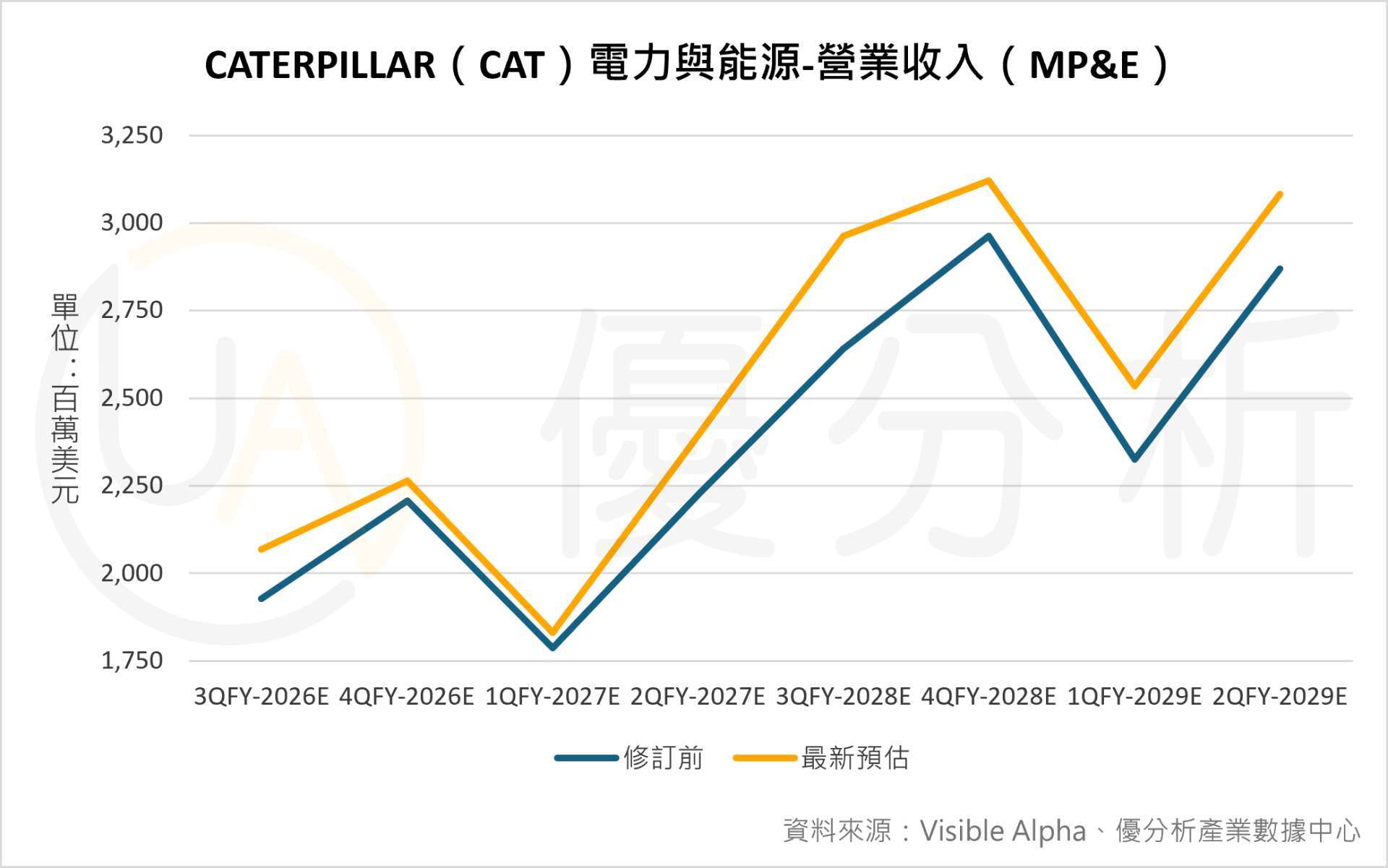

更值得注意的是,市場重新評估的不只是設備數量,而是這一波需求也可能帶來更好的價格、產品組合與產能利用率。

整體來看,需求端快速增加,但大型燃氣渦輪機新增產能短期仍追不上交期壓力,供需缺口難以立即收斂,也讓能更快交付的往復式引擎,成為資料中心自備電力的重要替代方案。
從 Caterpillar 重啟停產設備、訂單能見度延伸到 2030 年,以及市場同步上修後續營收與獲利預期來看,資料中心缺電已經開始重新定價原本成熟的發電設備。
※ 本文經「優分析」授權轉載,原文出處:原文連結
※ 免責聲明:文中所提的個股、基金、期貨商品內容僅供參考,並非投資建議,投資人應獨立判斷,審慎評估風險。
- 台股洗牌!AI狂潮後 誰是下座護國神山?
- 掌握全球財經資訊點我下載APP
延伸閱讀
- Bloom Energy 進入爆發階段!看懂核心驅動力,才能掌握下一步
- 杰瑞股份奪得史上最大AIDC燃機訂單 即將進入量產出貨階段
- 誰在推著鉅祥(2476) 一路創高?當客戶開始全球擴產,AI BBU 熱潮還沒結束
- 萬旭(6134) 6月營收創同期新高、儲能占比逼近五成,下一步是手機直連衛星?
- 講座
- 公告
上一篇
下一篇
