三接外推方案環差初審過關 中油仍須補件

鉅亨網新聞中心 2022-02-09 18:21

cover image of news article

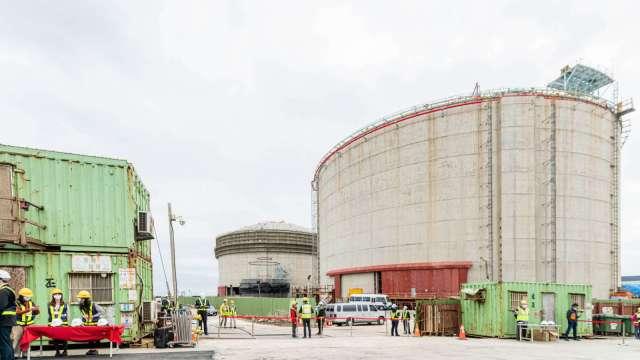

三接儲槽工程。(圖:桃市府提供)

中油第三天然氣接收站外推方案環差審查今 (9) 日第三度闖關,環保署環評委員最終拍板通過初審,接下來將送環評大會討論,環委要求中油補充研擬淤沙減輕措施等內容。

三接外推方案環差先前已經舉行兩次初審會議,分別落在去年 10 月 12 日、今年 1 月 12 日。

前一次審查中,多數環評委員認為外推方案確實比原本的迴避替代修正方案更為友善,不過對於觀新藻礁的影響、排水管線配置等內容仍有意見,因此,中油趕在農曆春節前火速補件。

環保署徵詢在場環評委員共識後,專案小組通過初審,要求中油補充輸沙系統流場分布、淤沙減輕措施等內容後,送環評大會討論。

藻礁公投推動聯盟會前提出九大訴求,要求三接再外推方案在環差通過前,海域工程先停工,信守三接「不浚挖」、「不造地」、「不破壞生態」公投承諾,若違反公投承諾要拆堤還海。

經濟部次長曾文生會後表示,三接主要是供應 2025 年的天然氣,務必會趕上期程,並強調會牽涉到 2025 年供電配比的問題。
