鉅亨網記者張韶雯 台北
台電今 (16) 日針對離岸風電二期工程進度與成本提出澄清,強調招標參考主管機關公告成本,絕無外界邊批評綠能「煉金術」、同時質疑標案價格偏低等矛盾情況。目前離岸二期陸域與海域工程皆順利完成,工程進度高達 90%,僅剩 30 部風機安裝待完成。因受新冠疫情及國際情勢影響導致成本上漲,經行政院公共工程委員會調解,台電已追加工程物價調整款 55 億元,未來將持續協調承攬商與風機系統商,確保順利完工;台電並澄清實際承攬商為富崴能源,並非森崴能源。
針對外界質疑招標金額偏低的說法,台電特別說明,台電離岸二期風場的招標金額基準,是參考 2019 年主管機關所公布的離岸風電單位成本,完全符合當時的市場行情的實際裝載狀況,絕對沒有刻意偏低的情形。不過後續因為全球新冠疫情大爆發、烏俄戰爭等國際地緣政治與外在環境因素影響,導致全球原物料與物流成本大幅上漲,在經過工程會調解與建議之下,台電也已經追加工程物價調整款 55 億元,並且採取監督付款的方式來辦理後續款項與工程推進。

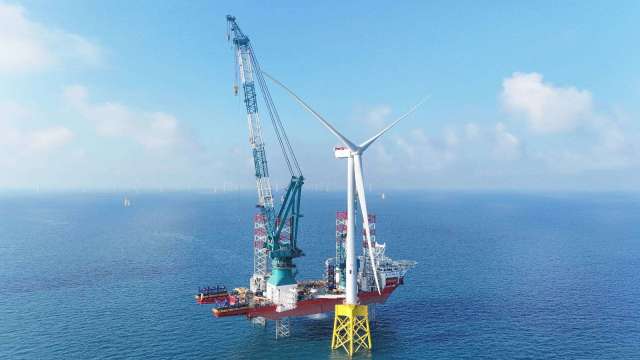

在實際工程進度的部分,台電詳細指出,離岸風電工程並非只有大眾表面上看到立起的海上風機,背後更涵蓋了極為艱鉅且專業的水下工程,其中包括水下基礎打樁、海底電纜鋪設等高難度作業。離岸二期目前整體進度已經達到 90%,並且完成了包含陸域、海事等各項核心工程,涵蓋風機基樁、水下基礎、海陸電纜、海上變電站、電器室、SCADA 監控與數據採集系統等重要設備的設計、製造與安裝。在風機的部分,則已經完成 31 部塔架、機電設備、機艙及葉片等關鍵組件的預組裝,其中有 1 部已經在海上完成正式安裝,目前剩餘的工作主要就是最後 30 部風機的吊裝作業,以及部分風機之間的海纜鋪設工程。
最後台電也澄清關於承攬商結構的誤解,強調離岸二期工程的實際承攬商為富崴能源,並非森崴能源 (6806-TW),外界不應該將單一工程的履約實際情形,與其母公司的整體經營績效直接混為一談。台電後續將會持續與富崴能源進行密切商議與彈性處理,傾全力協調承攬商及風機系統商,確保這項重大綠能工程能夠在最短時間內順利完工並併網發電。
