menu-icon
anue logo
熱門時事鉅亨號鉅亨買幣
search icon

台股

台電離岸風電一期完成初始併聯發電 每年估可發3.6億度電

鉅亨網記者劉韋廷 台北 2021-08-30 19:21

cover image of news article

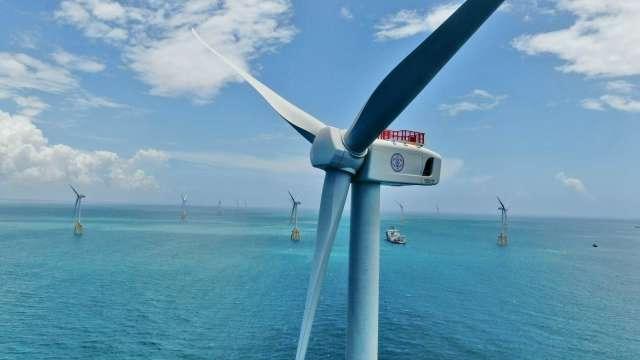

台電離岸風電一期109.2 MW完成併聯發電,每年估可發3.6億度電。(圖:台電提供)

台灣離岸風電進度不如預期,受疫情打亂施工進度,台電原預計去年完成的一期 21 部總容量約 109.2 MW 風機,8 月底才全數完成初始併聯發電作業,台電表示,將持續進行試運轉、調校,待完成測試將加入供電調度行列,估每年平均可發出約 3.6 億度電,供給近 9 萬家戶一年用電。

台電表示,受疫情影響,國內外離岸風電工程施作均受影響,且工程時程需配合海象,每年海上可施工時間為 4-9 月,離岸一期風電工程 21 座風機在 5 月陸續完成風機陣列海纜埋設、6 月完成所有 21 部風機吊裝,並在上周五 (27 日) 全數達成初始併聯。


台電說明,離岸一期風電工程開發地點在彰化芳苑鄉西側海域約 8 公里處,面積共約 836 公頃,相當 32 座大安森林公園,是經濟部能源局離岸風場示範案之一,共計設置 21 部風機,總裝置容量為 109.2 MW,平均一年可發出約 3.6 億度電。

受疫情影響,台灣離岸風電建置進度不如預期,對於台電示範風場、海能風場、允能一期風場進度延遲,經濟部能源局回應,依據與開發商簽署行政契約規定,獲配業者應在獲配併網容量當年度完成至少 50% 風力機組併聯,或 100% 水下基礎安裝,並在次年度完成所有風力機組併聯。

能源局進一步指出,依此推算,今年度依約應完成累計容量為 933MW,且預期今年度延誤容量可在明年底前完成,2023 年後各風場目前也將依原訂規劃期程如期完工,估 2025 年底前離岸風電累計裝置容量可如期達到 5617MW 目標。


Empty
